B 28 Bad Urach Teilerneuerung der Brücke über den Brühlbach

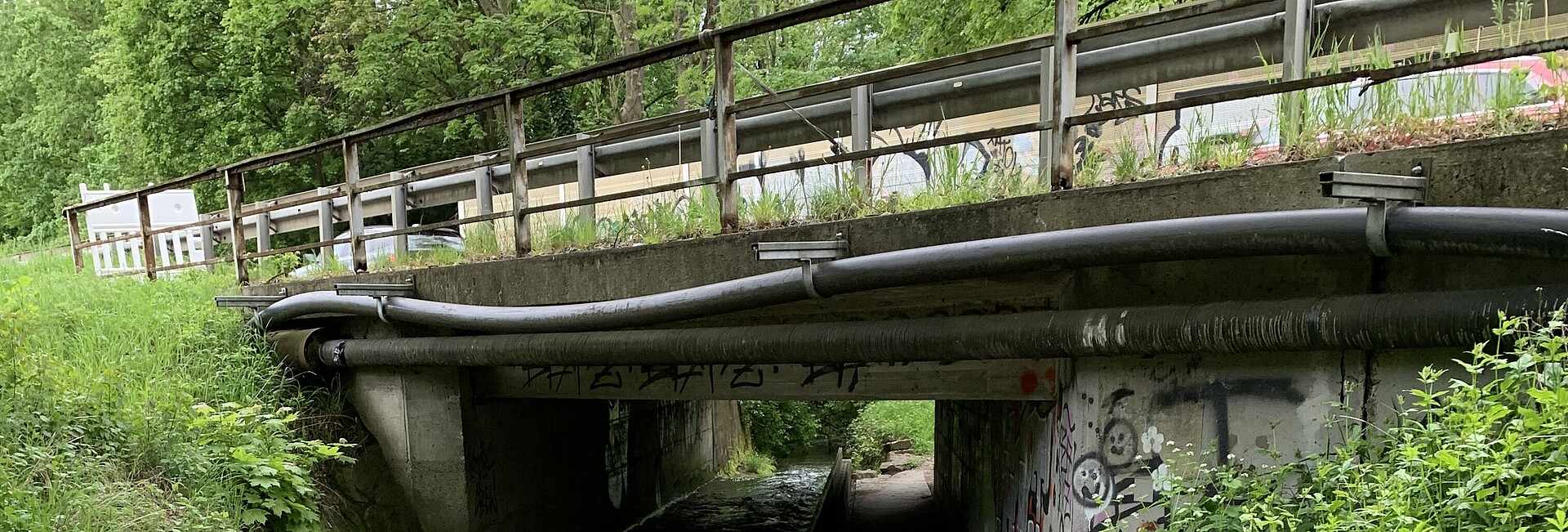

Eine Brücke von unten. Sie spannt ungefähr 10 Meter weit über einen kleinen Bach, an der Unterseite laufen Rohre.

IM BAU

Kontakt

Regierungspräsidium Tübingen

Projektteam B 28 im Ermstal

Übersicht

Die bestehende Brücke wurde 1958 errichtet. In der letzten Brückenhauptprüfung erhielt sie die Zustandsnote 3,0 (nicht ausreichender Zustand) und wird daher erneuert.

Der Überbau wird abgebrochen und durch einen neuen ersetzt, die Widerlager können erhalten bleiben. Der Verkehr der B 28 wird während der Bauzeit über eine seitliche Umfahrung an der Baustelle vorbeigeführt. Dadurch wird die Maßnahme weitestgehend unter Aufrechthaltung des Verkehrs auf der B 28 umgesetzt. Dennoch werden Einschränkungen nicht gänzlich vermeidbar sein.

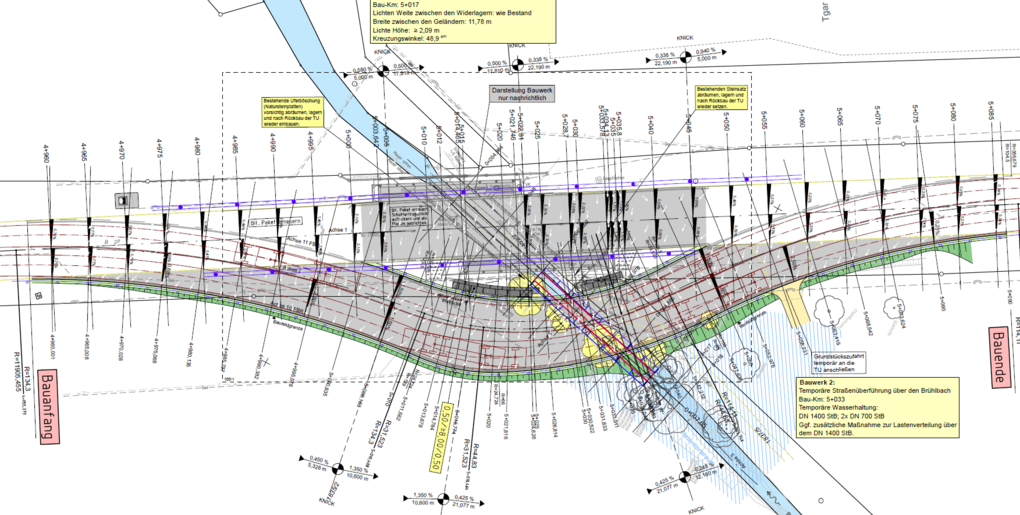

Übersichtslageplan, Stand Oktober 2024 (als PDF verfügbar unter "Pläne und Unterlagen auf einen Klick").

Weitere Maßnahmen im Ermstal

B 28 von Dettingen bis Bad Urach

Neben dem Ersatzneubau der Brücke über den Brühlbach werden im Vorfeld der Gartenschau noch zwei weitere Maßnahmen an der B 28 im Ermstal umgesetzt. Die Einmündung bei Dettingen an der Erms wird umgebaut und die Knotenpunkte "Wasserfall" und "Hochhaus" in Bad Urach werden ausgebaut.

Gartenschau Bad Urach 2027

Unser Ziel ist, die Maßnahmen an der B 28 im Ermstal bis zum Start der Gartenschau Bad Urach im Frühjahr 2027 verkehrswirksam an die Öffentlichkeit zu übergeben.

Alles zur Gartenschau finden Sie unter https://www.badurach-gartenschau.de/

Visualisierung: Planorama + rendercircle

Aktueller Stand

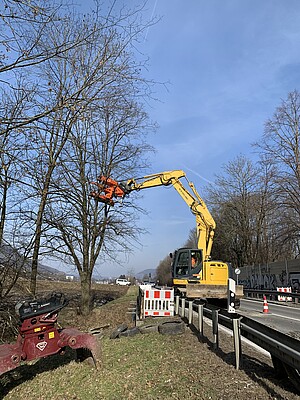

Derzeit werden Arbeiten für die Herstellung einer Behelfsfahrbahn südwestlich der Bundesstraße durchgeführt.

Voraussichtlich Ende August 2025 kann Verkehr der B 28 auf die Behelfsfahrbahn umgelegt werden.

Erst nach der Inbetriebnahme der Behelfsfahrbahn können die eigentlichen Arbeiten am Bauwerk durchgeführt werden. Durch die Behelfsfahrbahn kann der Verkehr auf der B 28 aufrechterhalten werden.

Daten und Kosten

Gesamtlänge: ca. 125 m

Kosten: rund 1 Mio. € (Bauwerk und Umfahrung)

Kostenträger: Bundesrepublik Deutschland

Pläne und Unterlagen auf einen Klick

Pläne

Die unten aufgeführten Pläne sind Teil der Ausführungsplanung des Regierungspräsidiums. Einzelne Details der Pläne können sich noch ändern. Die Maßnahmen werden weitestgehend unter Aufrechthaltung des Verkehrs auf der B 28 umgesetzt. Dennoch wird es zu verkehrlichen Einschränkungen kommen. Nach Abschluss des Vergabeverfahrens stellen wir Ihnen hier weitere Informationen zur Verfügung.

Pressemitteilungen

TitelDateitypGröße
25-07-10 Baubeginn Behelfsumfahrung pdf 73 KB
